桥梁拆除施工方案

小编为您提供,如何,桥梁拆除施工方案,一下具体几点,供参考!

桥梁拆除施工方案
桥梁拆除施工方案

一、施工准备

拆桥过程中要作好隔离措施、疏导好两端的车辆、行人交通。对环境的保护和文明施工的要求要严格控制。桥上、下各种管道、管线、线路很多,分属于不同的产权单位。各种管、线在拆桥之前,一定要求各产权单位先行拆除处理,以免造成不必要的损失。

二、拆除机械的选择

本工程桥梁拆除将选择履带式液压挖掘机配合镐头机进行拆除,板梁采用汽车吊。根据本座桥梁板梁的自重,现场和机械设备等条件,确定采用2台NK-800型汽车吊起重机对板梁进行双机抬吊拆。

三、拆除方法及步骤

1、为保证施工指挥的统一性、安全性、协调性,拟采取白天起吊拆除。

2、板梁起吊拆除顺序

桥面铺装层以及栏杆采用空压机人工拆除。钢筋采用氧气割断。

板梁拆除顺序,按跨度编号依次拆除。

3、根据板梁宽度、高度计算出板梁重量。采用合理的起吊设备进行拆除。

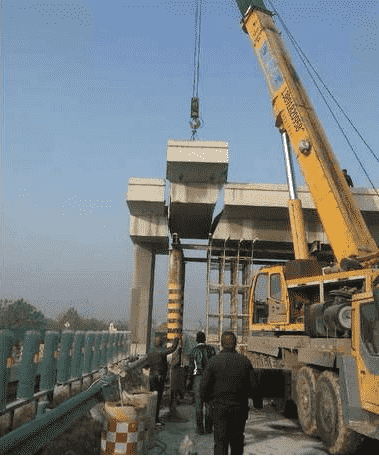

4、起吊中跨板梁,采用双机抬吊,两台吊机将分别停放于边跨的板梁上,按照顺序依次起吊。边跨单机起吊时,吊机将停放在桥台外侧,吊机下铺放路基箱,确保吊机支腿支撑稳固。

5、起重吊车到位后,用钢丝绳对板梁两端进行捆绑,卸甲扣住钢丝绳及吊环,吊钩和吊环垂直后起钩试吊,起吊板梁离开盖梁支座至20~30cm后,需检查吊车机身是否稳定,吊点是否牢固,在情况良好的条件下,方可继续工作。

6、在双机抬吊板梁,起吊时两台吊车要配合默契,速度要均匀,构件要平稳。板梁放置时须慢速轻放,禁止忽快忽慢和突然制动。

7、盖梁采用挖机配合镐头机进行机械拆除。

8、拆除后的建筑垃圾要及时外运,保证施工现场整洁。

四、安全保证措施

为了确保安全施工,我单位首先进行样洞开挖,摸清桥梁结构,然后召集有关技术人员对现场进行分析,制定具体技术安全措施。人工拆除分两组进行,二人为一组,并配备专人进行指挥、观察,确保安全施工。机械拆除时分派有经验的指挥人员进行指挥。

对于施工将影响到的管线,我单位及时与相关单位取得联系,并由该单位派监护人员到现场进行保护措施交底,确保拆除时无管线事故。

1、起重工程应在项目经理部安全领导小组的统一指挥下进行。

2、涉及交通等部门的,应提前办理好相关手续。并请各部门委派相关人员进行现场协助指挥(指导相关工作)。

3、板梁起重现场应安排警卫人员,设置警示标志,闲杂人员一律禁止进入现场。施工人员进入施工现场必须戴好安全带,并正确使用个人劳保用品。

4、协助交通部门加强对道路交通的管制,避免发生交通事故。

5、吊车有效半径及有效高度范围内不得有障碍物,否则必须采取措施予以排除。

6、对作业人员进行详尽交底,并持证上岗,严格按规程和方案施工。执行起重人员岗位责任制,持证上岗,专机专人操作,非机组人员一律不得擅自操作,起重人员在作业过程中要集中思想,听从指挥。吊装时严格遵守“十不吊”规定与“十不准”规定。

7、吊装前,制定合理、安全的吊装方案。全面验算吊机的吊装能力、回转半径,复核构件的吊点,吊车要进行试运转,吊装用的钢丝绳、夹具等要检查,保证其完好并有备用件。

8、起吊前,先进行试吊检查,当构件提高20cm~30cm时,检查吊车是否稳定,钢丝绳和夹具是否牢靠,确认情况良好后,方可继续进行正式吊装作业。

9、吊装过程中,不可中途长时间悬吊、停止,起吊时拉好揽风绳。板梁未经矫正就位之前,不准松绳脱钩。

10、机械操作人员在工作过程中如发现机械有故障或异常情况时,应立即停车,会同专业人员查明原因,排除故障后方继续工作。

11、注意天气情况,如遇五级(含五级)以上大风或大雨等恶劣天气,应停止吊装作业。

泊祎回收网遵循行业规范,任何转载的稿件都会明确标注作者和来源;

发布者:泊祎回收网,转载请注明出处:https://www.huishou5.net/chai/1971.html

(0)
打赏 微信扫一扫 微信扫一扫
泊祎回收网泊祎回收网
上一篇 2020年8月24日 上午12:24
下一篇 2020年8月24日 上午12:59

相关推荐

  • 工程款清偿有几种方式?

    一、工程款清偿有几种方式 工程款清偿依据建设施工合同约定履行,不论如何约定,以承包人取得其应得工程款为结束。现金支付是最为常见的方式。除此之外,通过债转股、实物分割、产权分割、租赁…

    2021年6月6日
    2110
  • 安全组织机构与规章制度

    安全组织机构在企业安全生产的管理中是一项最基本的也是最重要的工作,组织机构的设置要遵守《中华人民共和国安全生产法》的规定,也就是说企业第一责任人同时也是安全生产的第一责任人负责安全…

    2021年6月29日
    1990
  • 资阳拆除工作的要求及施工特点

    拆除工作的要求及施工特点 拆除要求有哪些? 1.建筑拆除工程必须由具备爆破或拆除专业承包资质的单位是施工,苏州拆除公司,严禁将工程非法转包。 2.拆除工程签订施工合同时,苏州拆除,…

    2021年5月16日
    2080
  • 浅谈如何加强水利水电工程质量监督

    摘要:随着国民经济建设的不断深化与改革,对于水利水电工程建设质量也提出了新的标准及要求,文章主要针对现阶段我国水利水电工程质量存在问题进行简要分析与总结,并通过分析提出合理化的解决…

    2021年6月12日
    3310
  • 明龙骨吊顶施工技术

    1.施工流程 顶棚标高弹水平线→画龙骨分档线→安装水电管线→安装主龙骨→安装副龙骨→安装罩面板→安装压条。 2.施工工艺 (1)放线: 用水准仪在房间内每个墙(柱)角上抄出水平点(…

    2021年7月19日
    2260
  • 施工生产现场环境文明卫生管理制度

    1、为搞好建筑施工现场环境文明卫生工作,保障作业人员的身体健康和生命安全,改善作业人员的工作环境和生活条件,保护生态环境,防止施工过程对环境造成污染和各类疾病的发生,提高管理水平,…

    2021年5月9日
    2730

发表回复

您的电子邮箱地址不会被公开。 必填项已用*标注

电话

联系我们

1388-0022-916

在线咨询:点击这里给我发消息

邮件:1395700887@qq.com

工作时间:周一至周日,9:30-18:30,节假日无休

微信
微信
分享本页
返回顶部
